电厂钢筋混凝土冷却塔现浇施工技术

发布时间:2015-02-28发布人:admin人气:387
现浇钢筋混凝土冷却塔通风筒的传统施工方法有里脚手外吊笼施工、外脚手内吊笼施工及附着式三角架施工3种。冷却塔施工避免了一次性投资较大且重复利用率低的三角架制作,无需制作非标准模板,直接采用标准定型模板,解决了非专业性公司施工冷却塔施工无专用工具的难题。冷却塔施工简化工序,保证工程质量。三角架冷却塔施工法要用螺栓穿过筒壁来固定三角架,并制作混凝土套管,三角架拆除后,还要用石棉水泥堵塞,稍有木慎就会造成渗漏,影响工程质量。本方法省去了这道工序,不但节约了材料而且消除了质量隐患,从根本上保证了冷却塔施工工程质量。冷却塔施工改善劳动条件。传统冷却塔施工方法是在筒壁上支三角架铺平台,操作困难。本方法是在脚手架上操作,支模拆模都很方便。采用钢模板内顶外捆,筒壁几何尺寸容易控制,外观弧度均匀,线条流畅。缩短冷却塔施工周期,加快冷却塔施工进度,减少了模板占用量,但增加了钢管脚手架的用量。
1、附着式内外双排脚手架绑扎

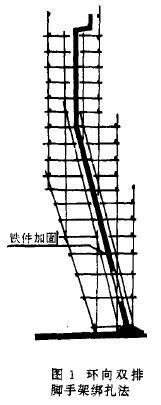

附着式内外双排脚手架既是操作平台又是内模的支撑架,要求有一定的刚度和稳定性,所以脚手架应满足以下要求:平管间距1.2m,与模板同步}平管应弯成弧形,以图1环向双排脚手架绑扎法增加脚手架的整体刚度。脚手架随筒壁的升高而扎高,纵利于筒壁穿插施工。在筒壁混凝土中以2400mm×2400mm的间隔埋设50mm×50mm×5mm铁件(如无止水措施,不准使用贯通铁件),当模板拆除后随即焊环加固脚手架,以保证脚手架切实附着于简壁上。保持脚手架与简壁的距离,以便支模,沿壁斜管对脚手架的稳定性很重要,卡扣应上紧。在脚手架支模和拆模处铺设两步架板,随模板逐节上翻。脚手架环向应适当用剪刀撑加固(图1)。
2、通风筒施工
2.1施工顺序
绑扎脚手架翻架板→拆倒清理内模→支设内模板→校正并加固内模→绑钢筋→支设外模并加固→浇混凝土并养护→进行下一个循环。
2·2模板支设
采用300mm×1200mm标准定型模板。通风筒锥度用梯形木模找空,每块梯形模板上底与下底之差以5cm为宜。梯形模板应沿圆周均匀布置,以保证收分均匀,模板的倾角正确。
采用3节倒模交替上升,每节模板高1.2m,以便于灌注混凝土。内模应比外模高30cm。在起步节内模用1.5m高模板,外模用1.2m高模板。其余各节内外模板均为1.2m高。
2.3模板固定
内模下口用U形卡固定于下节模板上,上口绑1根:20钢筋,以保证模板弧度准确,增加内模上口的整体性及刚度,然后用方木顶于脚手架上。内模支好后,绑扎钢筋,并垫妤内保护层垫块,然后支外模,外模下口用U形卡固定于下节模板上,上口用一道筒箍和倒链锁紧(周长较大时可采用多个倒链)。筒箍用-4×40扁铁制成。

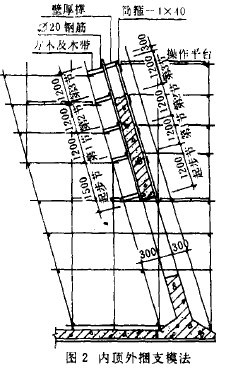

模板下口用U形卡固定于下节模板上,上口外模用壁厚撑顶于内模上,用脚手架顶牢内模,再用筒箍束紧外模,即形成一个稳定的整体,从而保证简体的几何尺寸正确。壁厚撑间距以600mm为宜,并保证与内模顶撑对应,以防紧外模时内模被顶凹。壁厚撑是保证塔体收分均匀及外形轮廓美观的重要环节,应严格按施工技术指示表中的数据制作。壁厚撑可以木制也可以制成可调工具式(图2)。
2.4模板拆除
模板的拆除顺序为先拆内模后拆外模,拆模后应逐块清理刷油,以保证混凝土表面光洁。
垂直运输由1台QT-45吊车运至外脚手操作平台上,操作人员由Z字形跑道上下。
3、结论
较常用的是附着式三角架冷却塔施工法,但采用此法冷却塔施工要制作大批三角架,一次性投资大,重复利用率低,造成很大浪费。在承担某电厂的冷却塔施工中,采用“附着式内外双排脚手架、模板内顶外捆”的施工方法,不但避免了以上问题,且操作简单,易保证质量。该工程建设中克服了冷却塔通风筒施工时存在的弧度不均、线条不畅的闻趣,达到了规范要求。所谓附着式内外双排脚手架、模板内顶外捆施工法,即沿冷却塔通风筒的筒壁内外各搭设双排钢管脚手架,附壁而上,内脚手作为操作平台和筒壁内模板的支撑架;外脚手架作为支模、绑扎钢筋、浇混凝土的操作平台,外模采用倒链铁索捆扎,模板采用标准定型钢模板三节倒模施工。
