广安电厂二期烟囱防腐技改

发布时间:2016-03-04发布人:admin人气:534
0 前言
随着国家节能减排及环保战略目标的实施,火电厂生产产生的烟气开始进行脱硫处理。国内主要采用湿法脱硫,脱硫效率高、煤质适用面宽、工艺技术成熟、稳定运转周期长、负荷变动影响小、烟气处理能力大等特点,是世界上适用最广泛、最成熟的工艺。一些电厂安装有GGH,对湿法脱硫后的烟气进行加温等处理后,烟气温度高于酸露点,确实可以缓解烟气对烟囱的腐蚀破坏,但是这对FGD系统的可靠性和可用率产生很大的影响,同时,脱硫烟气系统变得复杂,增加了与GGH相配套的蒸汽吹扫系统、压缩空气、冲洗水等系统。提高了脱硫系统建设投资和GGH的维护费用。
广安二期烟囱2×300MW燃煤机组于2004年12月31日开始投产。单桶式烟囱,240米高,筒体面积约8000平方,非GGH,采用石灰石-石膏湿法脱硫工艺。2013年9月份开始防腐作业,由于内衬拆除花费时间较多,导致工期紧张。后期只在3号、4号烟道进行了贴砖防腐,筒体采取喷涂鳞片胶泥的方式。
1 材料类型
1.1 作业材料

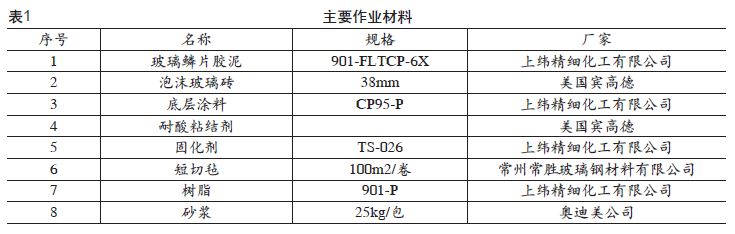

作业材料为表1中所列的主要作业材料及其他材料若干。

1.2 作业机械

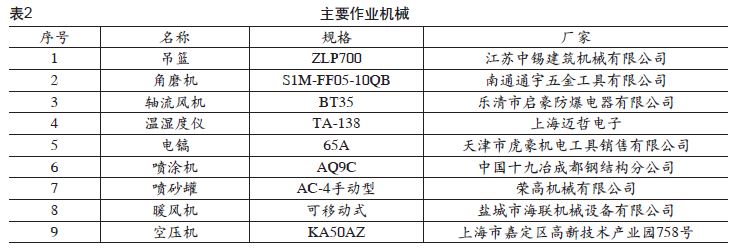

作业机械为表2中所列的主要作业机械及其他施工工具若干。

2 施工步骤
2.1 作业工序及前期准备
前期准备→吊篮安装→内衬拆除→基体高压水喷洗或喷砂处理→烟囱基层修补→筒体防腐作业→整体检查→吊篮拆除→起吊设施拆除→封闭通道。
2.2 前期准备
根据广安二期烟囱工程实际情况,做好充分的准备,组织建立施工组织方案以及相应地各项管理制度,并严格地施工控制和项目管理。
2.3 作业人员
作业人员提前5天到达现场,进行三期安全培训(部门、对上、班组),提交身份信息及体检报告,办理广安电厂出入证;报批广安电厂二期烟囱施工组织设计、应急预案及相应措施、吊篮安装方案、单位资质等; 工程开工前,技术负责人组织所有作业人员学习广安二期烟囱防腐操作规范及相应的技术标准,安全员对所有作业人员进行高空施工作业培训;由于广安二期防腐技改工期比较紧张,需要全天候不停地作业方式。居于此,将项目作业人员分成三组,实行三班四倒的方式作业,确保项目的进度。
2.4 作业机械及材料
前期准备阶段,所有现场作业的机械以及材料到达作业场地后,都得经过建设单位、监理或者其他单位检验,合格的产品,才允许投入项目作业。
2.5 作业平台
施工作业平台由厂家成品直接使用,由钢制围圈、圆环形内框架、杆件采用高强度螺栓进行连接,部分焊接固定。并在围栏外圈设有安全防护网,防止物体坠落。整个操作平台通过6个提升机和12根钢丝绳将平台上的全部荷载传到顶部钢梁架上。从3号烟道下面搭设脚手架,建梯子,安装电动提升机,并在二期烟囱3号烟道开人孔。地面部分组装的吊篮从人孔运入,在烟囱积灰平台组装吊篮剩余的大部件。作业平台主要由顶部支撑件、人货运输以及施工作业三部分组成。施工作业平台作为特种设备,其操作人员,须通过有关部门培训,并通过考试的人员,根据特种设备操作规范进行安装操作。作业平台使用前必须邀请建设单位及监理、总包等单位到现场,进行负载试验并验收。
2.6 施工方案
2.6.1 内壁表面清理
广安二期烟囱在建造时候,烟囱内表面贴有一层耐火砖。在表面清理打磨烟囱及烟道之前,用电镐等将内衬拆除,并通过积灰平台的漏斗口将烟囱内衬耐火砖运出。烟囱及烟道内壁使用喷砂清理。此方式,可以使混泥土表面获得一定的粗糙度,从而使底涂附着力提高。清理烟囱及烟道内表面后,应达到表面无开裂、麻面蜂窝、起砂、脱壳,洁净无油。当烟道及烟囱内壁干燥度达到60%~80%,表层2.0cm含水率在6%以内,才可开始后续底修补等工序。如果内壁干燥度及含水率达不到规定地指标,必须采用适当措施满足要求,这样才能确保后续工序的作业质量。
2.6.2 表面局部修补
上一步工作中,对混泥土表面有可能产生孔洞及松散表层,应对此进行局部打磨修补,以达到表层稳固,更好附着底涂[5]。
2.6.3 底涂作业
作业用的工具及容器,应干燥、清洁。根据作业用量,适宜地配制材料,并在三小时内使用完。若作业期间有凝结块等现象产生,此部分材料应废掉。作业时,环境温度宜在5~30℃相对湿度低于80%。在气温较低地冬季作业时,使用加热保温等措施保证作业环境达到要求,但不能采用明火和蒸汽法直接加热。
2.6.4 粘贴泡沫砖
底涂达到质量要求后,开始后续作业。首先,抹上厚度1.5mm地耐酸粘接剂层上,并在泡沫玻璃砖的底部及各边上也抹上耐酸粘接剂。然后,在砌砖地方,贴上泡沫玻璃砖,同时四个方向移动并挤压,这样可以清除砖与耐酸粘接剂之间的空隙,使砖与烟囱基体粘接牢固。耐酸粘接剂的厚度以及其与泡沫砖的缝隙保持在2.6~3.0mm为宜。当作业需要停工时,必须将基体上多余的耐酸粘接剂处理掉,复工后再继续打胶及粘贴砖[6]。
2.6.5 喷涂鳞片胶泥
用喷涂机器,在烟囱筒体内表层喷涂鳞片胶泥适宜厚度。
2.7 后续工作
防腐技改主体完工后,邀请建设单位、监理及其他相关单位到场验收。验收合格后,拆除作业平台,然后拆除钢丝绳和烟囱顶部工字钢大梁等材料。
3 作业其他要求
3.1 烟囱内壁处理
烟囱内表面地处理是非常重要的一道工序,因为这事关广安二期烟囱防腐技改成败的关键。首先检查内壁表层是否有空壳、疏松等现象。如有前述情况,采取措施局部修整,使表层达到平整、密实;相对湿度应达到60%~80%,表层2.0cm含水率在6%以内; 凸出砖块机械打磨后,要求达到阴角圆弧过渡R>10mm以上,阳角圆弧过渡R>5mm以上;内衬处理后基体应平整密实,衬里表面无缺陷; 涂抹底涂时,应按一定的方向由上向下顺序连续进行[5]。
3.2 粘贴泡沫砖
烟囱防腐第二个关键点:粘贴泡沫玻璃砖。泡沫玻璃砖上的粘接剂涂抹后与涂在衬基表面的粘接剂完全紧密粘结是十分重要的,在泡沫玻璃砖与基层表面之间不得有空隙产生。基体凸出部位衬砖时,可将砖的背面根据凸出的高度而切割成一条缝,然后涂满粘结剂进行粘结,侧面和背面必须满
缝。砖与砖之间的联缝,应错缝排列,缝宽取泡沫玻璃砖的~ 。连续作业的高度应与粘接剂的固化程度相适应,不然会引起后层砖发生错位或移动;砖缝压实后,不得产生空隙,并用刮刀将多余的粘接剂清理干净。否则,可能会出现泄漏、腐蚀烟囱壁等情况,需特别加以重视。
3.3 特殊部位的处理
第三个关键点:牛腿等特殊部位。牛腿、烟囱与烟道接触处是比较特殊的部位,稍有处理不慎,造成后期对基体产生腐蚀,所以在用蒙皮等处理上述特殊部位时候一定要非常细致地处理。
4 结束语
由于广安二期烟囱内衬中有耐火砖的存在,在拆除及运出耐火砖的过程中,花费了很多时间,致使后续工期严重不足。如果继续按照以前的方案作业,势必会影响电厂的经济效益。为了能够按期完成工程,将烟囱筒体喷涂鳞片胶泥,3号与4号烟道粘贴玻璃陶瓷砖。第二年,电厂不生产的时候继续筒体粘贴泡沫陶瓷砖。
第二年,进入烟道,腐蚀情况如下:
(1)贴泡沫陶瓷砖的3号与4号烟道未见腐蚀情况。烟气从净烟道出来后,冲击烟道墙壁,陶瓷砖上留下很多灰泥,清晰看到陶瓷砖完好无损。
(2)喷涂鳞片胶泥在筒体也未有腐蚀情况。距离积灰平台10米左右的烟囱筒体上也存留有很多灰泥,鳞片胶泥很清晰地看到附着在筒体上,完好无损。
