钢筋混凝土烟囱施工监理的质量安全控制

发布时间:2018-10-08发布人:admin人气:576
随着各类工程数量越来越多, 规模越来越大, 人们对工程施工质量和施工安全也提出了更高要求。在火力发电厂中, 烟囱工程是一项重要工程。只有确保烟囱工程施工质量和使用寿命, 才能实现火力发电厂的稳定、安全运行。钢筋混凝土烟囱具有便于施工、造价低廉、节约材料等诸多优点, 在火力发电厂中应用最为普遍。调查研究显示, 目前钢筋混凝烟囱在施工监理方面存在一些尚未解决的问题, 施工质量安全问题频发, 不但影响火电厂正常运行, 甚至带来严重的安全事故。因此, 施工单位和监理单位必须重视烟囱施工管理, 制定科学合理的施工管理方案, 切实保障钢筋混凝土烟囱施工质量与施工安全[1]。
1 钢筋混凝土烟囱施工监理的质量控制措施
1.1 施工准备阶段
在钢筋混凝土烟囱工程施工准备阶段, 主要是对施工条件、资源投入等进行检查, 对工程开工报审表进行审查, 工程监理内容包括:对承包方的施工质量控制体系、施工人员进行检查, 确保体系完善、人员到位;审查施工管理人员的资质, 包括技术人员、测量人员、项目负责人以及试验人员的资格证件, 特殊工种的上岗证, 包括电工、焊工等;对工程试验单位的资质进行审查, 以书面形式确认。如果工程存在分包情况, 还要确认分包方的相关资质;把控施工材料质量, 审查原材料、成品、半成品以及构配件的资料是否齐全;对于进场材料, 监理人员应审查施工单位提供的现场抽检试验证明文件。随机抽查进场材料, 并做好抽检资料保存工作。对焊接工程的试验记录进行审查;对于施工机械设备进行审查, 包括其性能、规格、参数、型号以及数量等, 确保其符合施工要求;审查施工方案、施工工艺、施工进度计划以及质量检验方法等;对施工现场环境、工程技术环境等进行检查, 以免出现不符合开工条件的情况;对测量定位进行检查, 验收桩基定位放线施工;参与设计图纸会审、技术交底等工作[2]。
1.2 工程实施阶段
监督施工单位的质量自检体系, 帮助施工单位对工序质量控制措施进行完善, 对于质量控制重点、关键点等, 应当做好督促工作;根据监理部门制定的检查巡视制度, 认真开展监理工作, 深入施工现场, 及时发现施工过程中存在的质量安全问题, 并采取有效措施进行解决;在检查烟囱工程施工现场时, 监理人员重点检查的内容包括:施工人员的操作行为是否符合设计图纸、规定流程、施工规范等相关技术文件要求, 对于“三检”制度, 即自检、互检、专检, 施工人员是否做到严格执行等。一旦发现违规操作行为, 应当根据情节严重程度予以相应处理, 包括通知整改、下发停工通知单等。整改完成后, 监理单位需要进行再次确认, 审核通过后才能再次开工;对特殊工种人员的持证上岗状况进行抽查, 一旦发现无证上岗的情况, 需通知施工单位更换人员;在处理施工质量事故时, 监理人员需要对施工单位的处理措施进行检查, 确保其采取的处理措施符合相关规范, 如果出现不符合情况, 应当责令施工单位停工整顿;在现场巡视过程中, 一旦发现安全措施不到位、工程质量受施工环境影响等情况, 应当及时通知施工单位进行整改。针对比较严重的情况, 应责令其停工整改;参与业主方组织的质量讨论会议, 对施工过程中存在的问题进行分析, 在此基础上制定科学合理的质量预控方案;对于施工现场发现及处理的各项问题, 监理人员应当对其分门别类、归纳整理, 做好监理日志记录工作。
1.3 竣工验收阶段
对施工单位提交的竣工资料文件等进行审查, 如试验报告、质量检验报告及其他技术文件等;对施工单位提交的竣工文件进行审核, 确保其满足档案管理的标准要求;对分部分项工程的质量评定结果进行统计, 以工程质量评定标准为基础, 对工程项目质量等级的划分提出初步意见和监理, 将竣工报告提交至项目法人, 项目法人则根据该报告组织验收工作, 工程验收需要各个参建单位参加。
1.4 钢筋混凝土烟囱施工监理旁站的注意事项
第一, 混凝土材料质量监理。在烟囱工程施工中, 最好选用标号、品种都相同的硅酸盐水泥作为筒壁混凝土, 控制好每立方混凝土的水泥最大用量, 确保其不超出450kg, 水灰比应控制在0.5以内, 混凝土坍落度不能超过5~7cm;严格控制混凝土粗骨料的粒径, 确保其最大粒径在60mm以内, 并选用天然中粗砂作为细骨料。

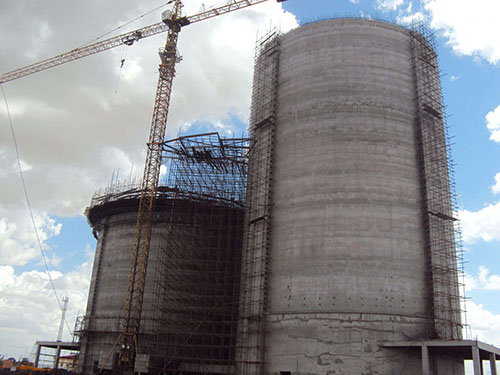

第二, 筒壁混凝土施工工艺监理。在筒壁混凝土浇筑阶段, 应当按照分层浇筑的方式, 沿着筒壁均匀浇筑, 煤层的厚度控制在250~300mm, 同时确保振捣均匀、密实。浇筑方向的变换要对称, 以免模板扭转或倾斜到某一个方向。在筒壁施工过程中, 施工缝应当尽量少留。在处理施工缝时, 首先将松动的石子清理干净, 然后将厚度约20~30mm的水泥砂浆铺设其上, 最后在上层进行混凝土浇筑。
第三, 混凝土裂缝控制。如果混凝土构件体积过大, 其内部会有大量水化热积聚, 热量散失很慢, 再加上构件外部热量散失快, 就会有较大的内外温差形成, 导致内应力产生, 这是混凝土裂缝出现的主要原因。因此, 在烟囱工程施工中, 应当适当减少混凝土浇筑厚度、做好保温工作, 尽可能消除温度裂缝;在烟囱基础施工过程中, 由于混凝土构件体积较大, 需要对构件温度进行测控。合理布置测温孔, 并认真记录测量结果。在测定温度时, 温度计不能接触到外界空气, 在测温孔内的留置时间不可少于3min, 然后才能读数。通常来说, 大体积混凝土构件的内外温差在25℃以内, 一旦高于这个数值, 需通知相关技术人员进行处理。
第四, 混凝土养护工作。及时修理脱模后的混凝土表面, 并做好洒水工作, 确保表面湿润, 适当延长养护时间, 最短不能低于7d;在拆除混凝土模板后, 如果在表面出现质量问题, 如蜂窝、露筋以及麻面等, 必须向监理工程师上报, 不可自己随意处理, 在监理工程师检查并且确认后, 才能对其进行处理和补救。如果质量问题较为严重, 处理方案应当由设计方、业主方以及监理方共同研究决定。
2 钢筋混凝土烟囱施工监理的安全控制措施
在钢筋混凝土烟囱工程施工中, 其安全监理要点如下:在正式施工之前, 首先要结合工程实际情况, 制定科学合理、切实可行的施工安全控制措施, 包括交接班制度、安全操作规程以及岗位责任制度等;对于高空作业人员, 首先要确保其身体健康, 其次要对其进行技术培训和安全教育, 考核通过后才能上岗;施工危险区需要设置在烟囱周边, 范围应当在30m以上, 施工危险区的警示标志应当鲜明, 并进行通道保护棚的搭设;对于建筑“三保”, 高空作业人员应当做到熟练掌握、正确使用;将保护网以及围栏设置在烟囱工作台周围, 包括工作台底部、内外吊梯底部及外侧等。在高空进行工作台的拆除时, 应根据实际情况制定相应方案, 拆除工作需要在统一指挥下开展;夜间施工应确保照明充分, 包括运输通道、工作台、竖井架、搅拌站以及内外吊梯等, 以免造成意外事故;通讯设备、声光信号等需要设置在烟囱底部、卷扬机房以及工作台上, 确保联络畅通;在施工过程中, 如果出现六级以上雷雨大风天气。必须马上停止高空作业, 高空作业人员需要立即下到地面, 并将电源切断;灭火器应设置在烟囱底部以及工作台上;对于筒壁立体作业和内衬作业, 必须制定针对性的安全防护措施;安排专业技术人员操作吊笼, 确保施工安全;在改装平台时, 应当安排专门的技术人员负责现场指挥工作, 安全措施必须可靠;加强施工现场临时用电管理, 安排专业电工负责施工用电的维护、运行以及管理, 杜绝非专业人员操作用电设施的情况。
3 结语
综上所述, 在火电厂建设过程中, 烟囱工程施工是重要的施工环境, 也是最危险的施工环境之一。火电厂的整体运行直接受到烟囱工程施工质量及施工安全影响。因此, 各参建单位必须加强合作, 共同做好烟囱工程施工管理工作。在正式施工之前, 首先要考虑施工现场的实际情况和工程特点, 制定科学合理的施工方案, 并将其落实到施工各个环节中, 严格规范施工过程中的各项操作行为, 杜绝不规范施工、不安全施工现象, 将质量监理制度、安全检查制度等落到实处。监理单位应完善烟囱工程监督管理机制, 确保工程施工顺利开展, 为火力发电厂的正常运转奠定良好基础。
